石材资讯

石材专业门户网站

7种石材相接工艺详图

中国石材网 http://www.stonesm.com 日期:2023/3/13 15:09:36

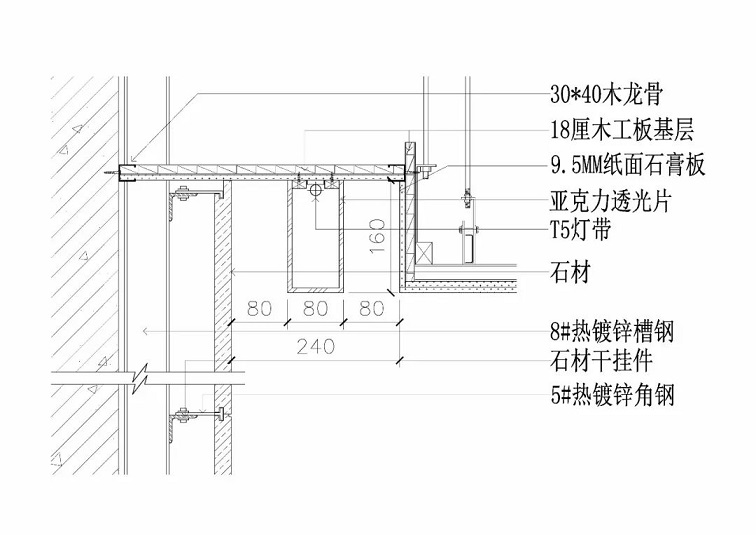

01 墙面石材与顶面乳胶漆相接工艺




适用部位:


①、墙面石材与顶面乳胶漆

②、石材背景与顶面乳胶漆

③、石材线条与顶面乳胶漆

④、石材乳胶漆相接窗帘盒

⑤、石材乳胶漆相接其他洗墙灯做法


注意事项:


①、干挂与湿贴法的配合

②、对不同材质接缝的完善

③、对不同材质收口美观

④、根据现场实际情况进行钢架制作


用料及分层做法:


①、钢架基层采用8#槽钢顶面、地面固定,按石材分缝横向焊制镀锌槽钢

②、采用50系列轻钢龙骨,木龙骨与木工板防火涂料三遍处理

③、外封纸面石膏板,腻子乳胶漆处理

④、选取20mm石材,通过钢架干挂石材防护处理

⑤、安装顶面亚克力灯箱




用料及分层做法:


①、采用50系列轻钢龙骨,木龙骨与木工板防火涂料三遍处理

②、外封纸面石膏板,腻子乳胶漆处理

③、墙面按照石材分部焊制5#角钢

④、选取20mm石材,通过钢架干挂石材防护处理,预留5mm工艺缝



适用部位:


①、石材与顶面乳胶漆

②、石材背景与顶面乳胶漆

③、石材线条与顶面乳胶漆


注意事项:


①、干挂与湿贴法的配合

②、对不同材质接缝的完善

③、对不同材质收口美观

④、根据现场实际情况进行钢架制作

⑤、石材钢架基层与轻钢龙骨的配合


用料及分层做法:


①、采用50系列轻钢龙骨,“U”型延边护墙龙骨

②、外封纸面石膏板,预留20*10缝隙

③、墙面按照石材分部焊制8#镀锌槽钢5#角钢

④、选取20mm石材,通过钢架干挂石材防护处理,墙面按实际情况分缝处理

⑤、腻子乳胶漆三遍处理




适用部位:


①、石材与顶面乳胶漆

②、石材背景与顶面乳胶漆

③、石材线条与顶面乳胶漆

④、石材乳胶漆相接窗帘盒


注意事项:


①、干挂与湿贴法的配合

②、对不同材质接缝的完善

③、对不同材质收口美观

④、根据现场实际情况进行钢架制作


用料及分层做法:


①、钢架基层采用8#槽钢顶面、地面固定,按石材分缝横向焊制镀锌槽钢

②、采用50系列轻钢龙骨,制作灯槽造型,木龙骨与木工板防火涂料三遍处理

③、外封纸面石膏板,腻子乳胶漆

④、选取20mm石材,通过钢架干挂石材防护处理

⑤、安装顶面灯管




适用部位:


①、石材与顶面乳胶漆

②、石材背景与顶面乳胶漆

③、石材线条与顶面乳胶漆


注意事项:


①、钢架基层与轻钢龙骨基层的配合

②、对不同材质接缝的完善

③、对不同材质收口美观

④、根据现场实际情况进行钢架制作


用料及分层做法:


①、钢架基层采用60*40方管顶面、地面固定,防锈处理

②、采用50系列轻钢龙骨,木龙骨与木工板防火涂料三遍处理

③、外封纸面石膏板

④、钢架外封10mm硅酸钙板,杉木条厚9mm,间隔50mm一根,封钢丝网,20mm水泥砂浆找平

⑤、选取20mm石材湿贴与找平层上,石材防护处理

⑥、贴成品石膏线条,顶面腻子、乳胶漆三遍




用料及分层做法:


①、采用50系列轻钢龙骨,木龙骨与木工板防火涂料三遍处理

②、外封纸面石膏板,腻子乳胶漆处理

③、墙面按照石材分部焊制5#角钢

④、选取20mm石材,通过钢架干挂石材防护处理,预留5mm工艺缝


02 墙面石材与顶面铝板相接工艺





适用部位:


①、墙面石材与顶面铝板

②、石材背景与顶面铝板


注意事项:


①、钢架基层与干挂件的配合

②、对不同材质接缝的完善

③、对不同材质收口的美观


用料及分层做法:


①、顶面造型放线,墙面造型放线

②、墙面钢架安装

③、顶面轻钢龙骨安装

④、墙面石材安装

⑤、顶面铝板安装,并用收边龙骨收边

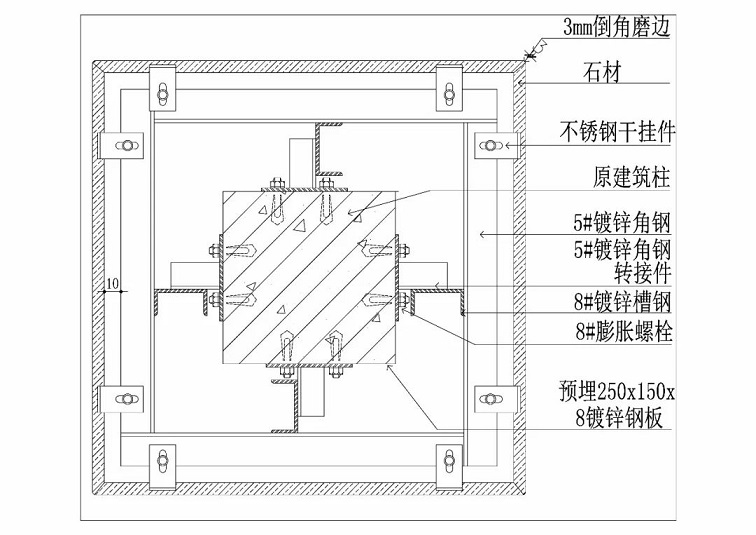

03 石材与混凝土柱体相接工艺




适用部位:


①、石材与混凝土柱体

②、石材与混凝土墙体

③、石材踢脚与混凝土墙体

④、石材套框与混凝土墙体


注意事项:


①、4m高的柱体,采用8#槽钢

②、高于4m高的柱体,采用10#槽钢

③、石材排版的不同决定5#角钢的间距


用料及分层做法:


①、选用18mm石材,均经过六面防护、晶面处理

②、塑造石材造型,3mm倒角磨边

③、混凝土柱体固定镀锌钢板,一般用8#膨胀螺栓固定

④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距

⑤、满焊8#镀锌槽钢竖向

⑥、满焊5#镀锌角钢横向龙骨

⑦、固定不锈钢干挂件

⑧、AB胶固定石材,安装完成

⑨、近色云石胶补缝,水抛晶面


04 石材与建筑钢柱相接工艺




适用部位:


①、石材与建筑钢柱

②、石材踢脚与建筑钢柱体

③、石材套框与建筑钢柱体


注意事项:


①、4m高的柱体,采用8#槽钢

②、高于4m高的柱体,采用10#槽钢

③、石材排版的不同巨鼎5#角钢的间距


用料及分层做法:


①、选用18mms石材,均经过六面防护,晶面处理

②、塑造石材造型,3mm倒角磨边

③、抱箍固定于钢柱,不可与其焊接,顶地固定镀锌钢板,一般用8#膨胀螺栓固定

④、满焊8#镀锌槽钢竖向,与抱箍、顶地镀锌钢板焊接

⑤、满焊5#镀锌角钢横向龙骨

⑥、固定不锈钢干挂件

⑦、AB胶固定石材,安装完成

⑧、近色云石胶补缝,水抛晶面。


05 石材与混凝土墙体相接(卫生间挂贴)




适用部位:


卫生间石材与墙面相接


注意事项:


①、石材背面刷防碱涂料

②、墙面做防水处理


用料及分层做法:


①、墙面做JS防水层

②、选用18mm石材,均经过六面防护,晶面处理

③、塑造石材造型,上下口做3mm倒角

④、石材安装前进行打眼,方便铜丝固定(上下共4个眼)

⑤、钢筋与石材固定

⑥、土建墙体固定膨胀螺栓

⑦、钢筋于螺栓固定,钢筋成网状

⑧、铜丝拴绑于钢筋网

⑨、石材与墙体之间填充水泥砂浆,即灌浆


06 石材与加气块墙体相接工艺





适用部位:


①、石材与加气块墙体

②、石材踢脚与加气块墙体

③、石材套框与加气块墙体


注意事项:


①、4m高的墙体,采用8#槽钢

②、高于4m高的墙体,采用10#槽钢

③、石材排版的不同决定5#角钢的间距


用料及分层做法:


①、选用18mm石材,均经过六面防护、晶面处理

②、塑造石材造型,上下口做3mm倒角

③、加气块墙体固定镀锌钢板,一般用8#穿墙螺栓固定

④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距

⑤、满焊8#镀锌槽钢竖向

⑥、满焊5#镀锌角钢横向龙骨

⑦、固定不锈钢干挂件、AB胶固定石材,安装完成

⑧、近色云石胶补缝,水抛晶面


07 石材与混凝土墙体相接工艺





适用部位:


①、石材与混凝土墙体

②、石材踢脚与混凝土墙体

③、石材套框与混凝土墙体


注意事项:


①、4m高的墙体,采用8#槽钢

②、高于4m高的墙体,采用10#槽钢

③、石材排版的不同决定5#角钢的间距

④、石材高度大于等于500mm,中间用石材加云石胶定位AB胶加固⑤、马片间距,石材800mm以内用两个马片,800mm以外用三个马片,马片间距不大于500mm


用料及分层做法:


①、选用18mm石材,均经过六面防护、晶面处理

②、塑造石材造型,上下口做3mm倒角

③、加混凝土墙体固定镀锌钢板,一般用8#穿墙螺栓固定

④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距

⑤、满焊8#镀锌槽钢竖向

⑥、满焊5#镀锌角钢横向龙骨

⑦、固定不锈钢干挂件、AB胶固定石材,安装完成

⑧、近色云石胶补缝,水抛晶面
